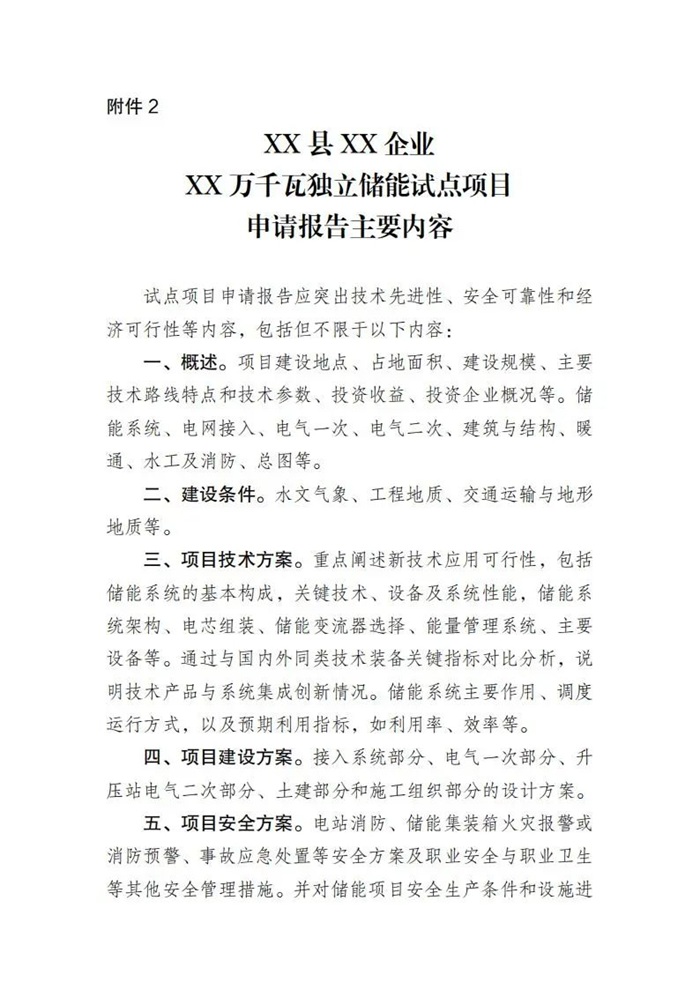

储能中国网获悉,近日,河北省发改委发布关于组织开展多元技术路线独立储能试点项目申报工作的通知。其中表示,试点项目申报工作以科技赋能促进新型储能高质量发展为目标,组织遴选一批具有发展潜力的重力、钠离子、钒液流、氢储能、固态电池、深地空间等多元储能技术路线或在安全性、大容量、长寿命等方面应用新技术、新方法的磷酸铁锂储能试点项目。综合考虑新能源消纳和电网调节需求,本次试点工作拟安排项目总规模不超过350万千瓦,各市推荐试点项目数量不超过5个。 申报要求提出, 1、单体项目容量一般为10万千瓦,最大不超过20万千瓦,其中采用“磷酸铁锂+X”混合储能技术路线的,磷酸铁锂部分占比不得高于90%。项目实施主体要按照批复的电站规模和技术路线进行设计、建设,不得随意拆分调整建设规模不得分期建设。 2、试点项目规划选址应加强安全风险评估与安全措施综合分析,要与相邻民用建筑、工业建筑、交通道路等设施保持安全距离,应远离人员密集场所、易燃易爆场所,不得占用永久基本农田,不得涉及生态保护红线、自然保护区等禁止开发区域。 3、纳入试点的独立储能项目应于9个月内开工、15个月内并网。项目实施主体要承担建设主体责任,按照批复的规模、时限开展项目建设,逾期未开工的项目取消建设计划。 通知指出,试点项目是支持新型电力系统建设的积极探索,严禁各市以任何名义强制要求储能企业配套产业,增加企业负担。 申报时间方面表示,5月15日17:30前将申报请示、汇总表和项目申请报告、支持意见、承诺书等报送省发改委(电子版一并报送),逾期不再受理。 原文如下: |
